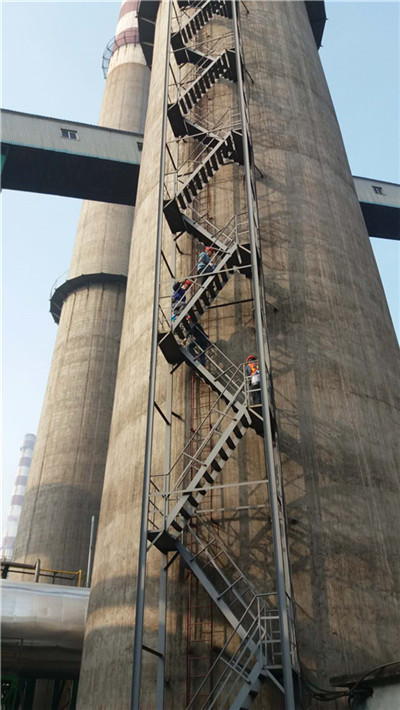

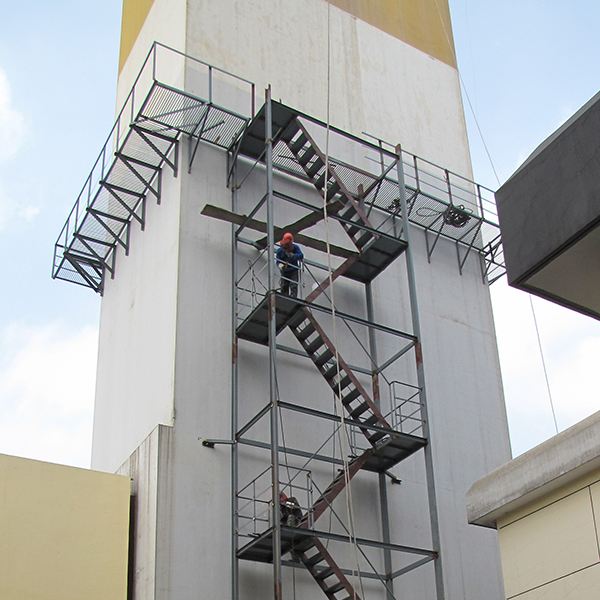

烟囱旋转梯安装的技术要求有哪些?
发布日期:2020-12-15 人气:720 栏目:新闻中心
烟囱旋转梯安装的技术要求有哪些?
一、烟囱旋转梯施工措施:
1、墙板制作:用25×40×8钢板作托架及支撑,主间距为300mm;踏板间距为800mm;栏杆立柱为100×40×5的钢管;上边框采用100×40×5的钢管,框中间用40×4扁铁。平台钢构件制作完成后涂刷防锈底漆二遍

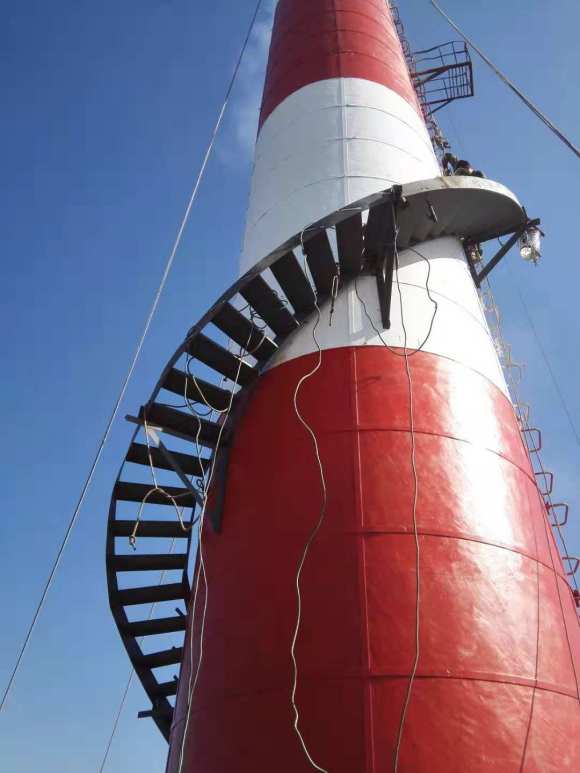

2、安装:根据烟囱外壁的尺寸用φ20×20的膨胀螺丝在安装平台的地方先安装墙板支撑点(作为旋转梯的固定点),间距为300mm;然后将踏板焊接组成,再焊接立柱,扶手,护栏安装,使旋转梯形成一连体座;这样就形成一整座旋转梯。
二、烟囱爬梯护网平台防腐:烟囱爬梯、平台护网防腐:首先,对其进行认真清扫除锈,扫尽表面积尘;其次,对已翘皮、脱落部分用铲刀等专用工具铲除干净,然后用滚筒人工涂刷防腐漆3遍。
三、技术措施:该工程采用不搭脚手架,高空悬吊座式登高板施工操作。作业时用φ25的钢筋做成“S”型钢钩在烟囱下层平台固定位置固定紧,在“S”形钢钩挂上滑轮再用一根φ18m/m的白棕绳穿过滑轮并在一固定位置锚紧,白棕绳的另一端固定一个“U”形铆锁,活动座式登高板固定在“U”形铆锁上,施工人员在活动座式登高板上进行操作。施工操作时,在烟囱下层平台栏杆外侧部位固定一根简易扒杆,扒杆上固定好1T滑轮一只,用φ18mm的白棕绳作垂直运输钢构件。
烟囱安装平台什么样安全可靠?
烟囱安装平台要首先设计好平台采取什么样的结构走型,同时还要考虑工艺设备的特点要求,在烟囱维修工程中,烟囱安装平台的构架一般可以有以下几种形式:
1、烟囱安装操作平台提升时尽量不要有多余的材料和设备堆放在平台上,这样可以减轻平台自重,有利于提升架提升。
2、烟囱安装平台的横切面如果布置成桁形方架式,称为桁架式构架平台。
3、烟囱安装平台的横切面如果布置成桁架,而另外一面则如果刚架时,这种平台就称为称为混合式构架平台。
4、烟囱安装平台的横切面如果布置成刚架式,则这种开拓的平台为刚架式构架平台。
5、烟囱安装平台工程施工及烟囱安装平台的设计构架的主要承重结构,宜沿构架横向布置(一般为平面的短方向)。
6、烟囱安装平台工程的设计平台构架各层在布置梁格时,应该注意平均分配各层之间的承载重量。
7、由工艺操作等特殊情况要求烟囱安装平台工程第1平台为主要承重结构时,则第1平台必须采取辅助加固措施。烟囱加固加强平台横向的承载力度,以保证烟囱安装平台结构的整体安全稳定性。
8、维修烟囱施工及烟囱安装平台工程的设计平台构架图型一般设置成方型,如果在载重时采用单向承重结构时,应加强非承重结构方向的侧向载重力。
9、当烟囱安装平台工程有振动设备时,平台上的水平加固钢筋要比正常的平台密度要更高,才可以增加平台的水平抗震力度,从面减小烟囱安装平台因此而产生的振动。
10、烟囱安装平台工程施工及检测平台的设计设备要保证每个平台部件之间的连接要安全可靠。
11、烟囱安装平台的搭建施工通道不要小于500mm。同时烟囱安装平台工程的构架平台四周的通道要采取垂直竖筋的方式保证通过的承载力。在烟囱安装作业设计中,应根据不同的环境,分别采用不同的烟囱平台形式:比如烟囱高度较高时,一般采用桁架式构架平台;对于40-100米高度的烟囱需要搭建刚架式构架平台;对于低于50米的高度的烟囱,则采用混合式构架平台,比较合适比如:烟囱安装平台结构的布置要钢硬用力均匀,力学模型清晰,使得平台有足够的负荷能力,同时又能够保证烟囱安装平台的灵活性,可以使和建筑材料或施工工具得以在平台上快速便捷地传递。
烟囱旋转梯安装施工方案:
一、目前概况:旧烟气监测平台安装本工程为国电集团烟囱维护、美化;炉架、储罐等钢结构防腐工程。本工程属于高耸构筑物施工,高度高、难度大,且施工工艺复杂,但我公司拥有一批理论与实践经验丰富、能打硬仗的专业高空施工队伍,无论是经营管理还是施工技术都能够胜任本工程的需要。二、旧烟气监测平台安装施工目标:
1、工期目标:总日历工期为30晴天,完成全部工程量。
2、质量目标:分段验收合格率100%,优良率≥95%,工程感观≥90%。
3、成本目标:确保工程质量、安全,通过有效管理手段,计划节约工程成本17%。
4、安全目标:坚持“安全第1,预防为主”的方针,保证一般事故频率小于1.5‰,工亡率为零,杜绝重大安全事故。
5、文明施工环保目标:强化施工现场科学化管理,施工满足环保要求,树立人文工程形象,创建市级文明工地。
6、科技进度目标:将本工程列为本企业专业科技示范工程,科技进步效益率达1.5‰。
7、服务目标:建立业主满足施工过程,同时对工程质量进行保证。
三、旧烟气监测平台安装施工部署。主要施工措施:
1、采用无脚手高空悬挂作业施工。
2、人工除锈结合机械打磨除锈。
3、用刷子结合滚筒涂刷。施工主要材料:
1、油漆:带锈防锈底漆;调和漆;稀料。
2、附材:滚筒、刷子、搅拌机、防护用品、备件等。
3、18ф棕绳,钢丝绳。
四、旧烟气监测平台安装施工主要内容:
1、施工工序:烟囱准备→筒壁钢结构加焊→筒壁钢结构除锈刷漆→航标底漆→第1道航标面漆→第二道航标面漆→字模制作→字模摆布→刷漆印字→验收钢结构→准备→除锈→第1道底漆→第二道底漆→第1道面漆→第二道面漆→验收
2、施工主要内容:烟囱维护、美化;炉架、储罐等钢结构除锈防腐。
五、烟囱旋转梯安装施工技术措施:

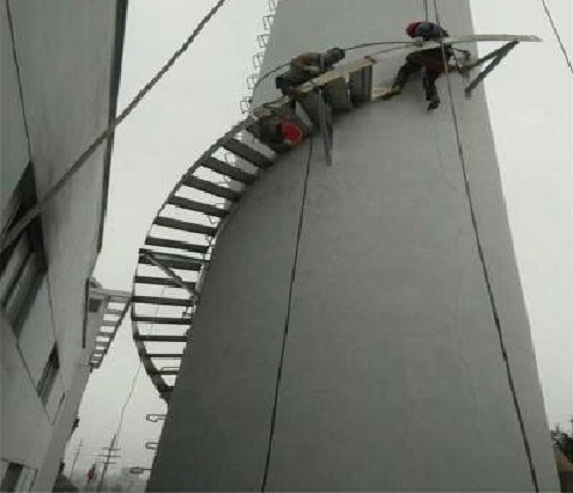

1、烟囱旋转梯安装施工员施工措施:悬挂作业具体施工方法:
一、登高人员在吊板上(用木板牢绑在ф18棕绳上的坐板)腰部系上ф16棕绳作为安全绳。二、高空作业人员全部系双保险扣,定向监验施工。
烟囱的施工可以说是高空作业,所以对于安全性能也是要特别注意的。而且现在的烟囱施工技术变的更好了,施工的设计安全防护也是相当不错的。以上的几点的介绍,就是对于烟囱安装平台表现形式介绍。烟囱装饰美化的安全措施如下。
一、进入施工,服从甲方有关部门的指挥和管理,遵守甲方和本公司的各项安全制度和高处作业的安全规定,严格执行双方的安全协议。
二、要正确穿戴劳保用品,如安全帽、防尘罩、安全带、工作鞋等。
三、高处作业一律使用双绳保险,且固定在可靠的位置,使用前须仔细,并作冲击试验,发现有断股、腐蚀现象立即更换。
四、高处作业人员必须经医务部门检查身体合格,并经劳动部门培训持证上岗。
五、高处作业所使用的工具、材料、设备,应严格按规定固定绝对保证不发生坠落。
六、易燃、易爆物品集中存放,妥善保管,并做好防火、防爆、防晒措防,同时做好消防准备工作。
七、严禁在非工作范围自由行走,严禁触摸与防腐工作无关的机械设备、电器等。
八、安全员现场监督施工,发现违章及时纠下、制止。
九、严禁火种带入烟囱旋转梯安装施工现场,施工现场应配备灭火装置。秉承“团结拼搏、锐意进取、严谨求实、艰苦奋斗的”的企业作风,不断开拓创新,依靠雄厚的实力、科学的管理和优质的服务,坚持“诚信求实、服务社会、信誉第1、用户至上”的企业宗旨,热忱期待与社会各界朋友真诚合作,用我们的智慧与热情,精心打造精品工程,向新老客户提供更完美的服务,与您携手共创更加辉煌的明天。
- 2024-12-20那曲烟囱拆除:专业团队的实力,环保先锋的担当
- 2024-12-13甘南烟囱拆除公司引领环保拆除,全力消除安全隐患
- 2024-12-05资讯:长春烟囱拆除公司:绿色拆除,助力城市更新
- 2024-11-29淮南烟囱拆除公司:技术领先,服务安全环保
- 2024-11-22咸阳烟囱拆除公司:绿色拆除,共筑城市蓝天梦想
- 2024-11-15绥化烟囱拆除公司:专业助力企业,迈向绿色转型
