丹东烟囱安装爬梯-烟囱爬梯加固维修施工方案
发布日期:2023-03-17 人气:405 栏目:新闻中心
丹东烟囱安装爬梯-烟囱爬梯加固维修施工方案

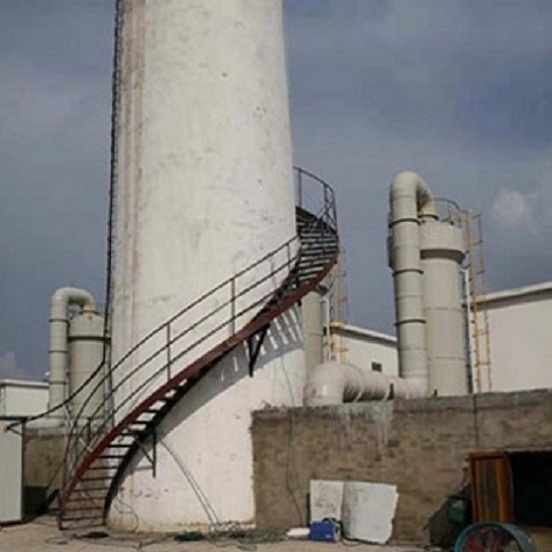

工程概况:
本工程锅炉砼烟囱60米从下到上对爬梯护网及安全平台脱焊部位补焊加固,如果腐蚀严重的部位要进行更换,爬梯、护网、平台金属件全部防腐一底二面。
二、工艺流程:
准备工具→补焊加固→平台爬梯除锈→刷漆→等检查验收。
三、施工方案及涂装工艺:
1、烟囱安装爬梯施工方案

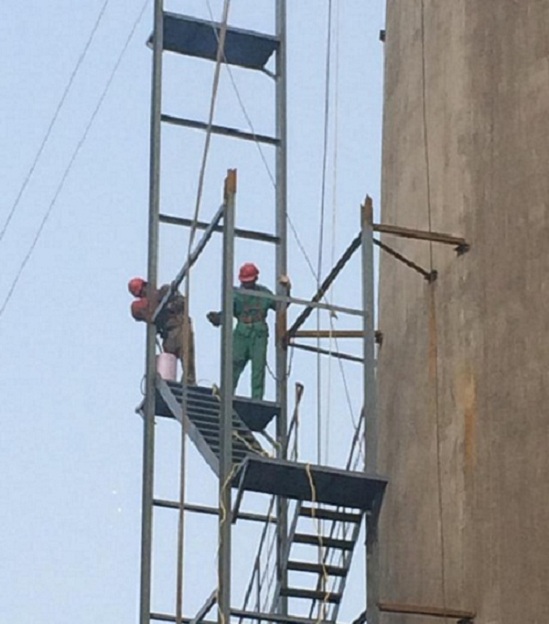

1.1、施工方案概括:烟囱、爬梯、护网及平台涂装工程以高处悬挂作业方案进行实施,在不停产时间内,采用高处悬挂作业进行施工,施工人员塔载坐式登高板悬挂作业除锈、涂装施工。
1.2、根据厂方要求及国家规范施工,先将烟囱顶端平台用¢12的钢丝绳固定在平台上,用¢18的圆钢S钩挂在钢丝绳上并装上滑轮在滑轮里面穿白综绳一根¢18进行吊人悬挂作立,人员上下由自已控制。做到万无一失
1.3、划定施工区域,并设立禁止入内标志,派专职安全员在地面巡查。施工人员高处作业时首先拴好安全防护绳及安全锁。
2、涂装工艺
2.1、除锈处理:对爬梯护网及平台锈蚀较重处进行打磨至ST2. 0一ST3级标准,其它部位打磨处理油漆粉化层及附着力不强的涂层,保留坚硬完好的旧涂层。
2.2、表面环境:被涂装表面应充分干燥,除去灰尘、
油污及其它杂质,正常情况下涂装时的温度、温度为:钢结构表面温度至少高于露点温度3℃相对温度应低于85℅。
2.3、维修施工:爬梯用50x5扁铁与¢18的圆钢、护网用40x4扁铁、先检查后施工加固方法,然后用绳子把材料吊起到更换部位,用电焊将它固定好,依次安装。(甲方提供电焊机及电源线全套等)
四、安全措施:
1、烟囱安装爬梯施工人员按期进行体验,时刻了解员工体质及思想,杜绝听觉不灵,视力不佳的人员参与施工。
2 、努力创造良好的施工环境,使员工为工程多作贡献,确保岗前不饮酒、带病不上岗、定时工作、按时休息,严格执行安全规章制度,并详细制定工程的应急预案。
3、烟囱安装爬梯施工人员必须持证上岗,执行高处悬挂作业操作规定,穿戴好防护用品,施工进场必须按业主指定的路线行使,严格执行厂内规则,人员进入施工现场必须戴好安全帽,登高作业人员必须系好安全带。
4、为了避免双重交叉作业,在施工现场设立明显的安全警示标志,禁止雷、雨、雾、大风天气登高作业,所有物料均实行上下垂直运输。
5、所有参与施工的设备均要求固定,电缆采取必要的防护措施,所有小型工具配有专用工具袋。
6、悬挂设备在施工前必须选好每个着力点,安监员在岗前要对这些设备、着力点、制动器、滑轮、葫芦、绳索及电源进行详细检查,发现情况及时排除,同时安监员也是现场安全管理责任人,负责巡视安全监察工作,对违章行为进行纠正制止,并对违章责任人给予一定的经济处罚。
五、安全事宜:
凡我公司高处作业人员皆持有劳动管理部门核发的《高空操作证》,烟囱安装爬梯施工人员全部参加平安意外伤残保险,一切安全事宜皆由我公司负责,与建设单位无关:
六、工程施工组织:
在防腐过程中,施工组织严密紧凑与否,劳动力的备置,对安全生产、工程质量、速度、经济效益都要起很重要的作用。所以要实行强化管理,不断提高施工人员的思想、质量安全素质,现本项工程施工组织如下:
施工队长 1人施工人员 3人
安全员 1人
合计:5人
七、工期保证措施:
1、根据此工程的实际情况制定目标,分段分工进行实施,把握施工进度和施工程序,科学安排;合理组织,在保证工程安全的前提下,提高工程的作业力度。
2、按照工程具体章程规范循序进行施工,在制度施工计划的进度上要抓好主要关键工序,将进度和计划层层落实,并具体到每个施工人员,使之拆之不扣,确保工程进展顺利和确保整体工程计划的如期在12个晴天结束。
八、工程质量保证措施及文明施工:
1、烟囱安装爬梯施工前有甲方配合组织施工人员安全学习及方案讨论、
详细明确施工程序。
2、做好技术交底,按规定要求施工
3、施工中采用自检;互检;交接检和专业检查相结合,确保工程安全
4、甲方双方质量监督员应全过程按程序验收法跟踪监督质量,前道工序验收确认签字后方可进行下道工序的施工。
5、在施工中严格控制二次污染,保证施工设备的干净和整洁。
6、保持现场清洁卫生。
7、严格执行其他文明规定。
- 2024-12-20那曲烟囱拆除:专业团队的实力,环保先锋的担当
- 2024-12-13甘南烟囱拆除公司引领环保拆除,全力消除安全隐患
- 2024-12-05资讯:长春烟囱拆除公司:绿色拆除,助力城市更新
- 2024-11-29淮南烟囱拆除公司:技术领先,服务安全环保
- 2024-11-22咸阳烟囱拆除公司:绿色拆除,共筑城市蓝天梦想
- 2024-11-15绥化烟囱拆除公司:专业助力企业,迈向绿色转型
