一、施工组织设计
1.工程概况:

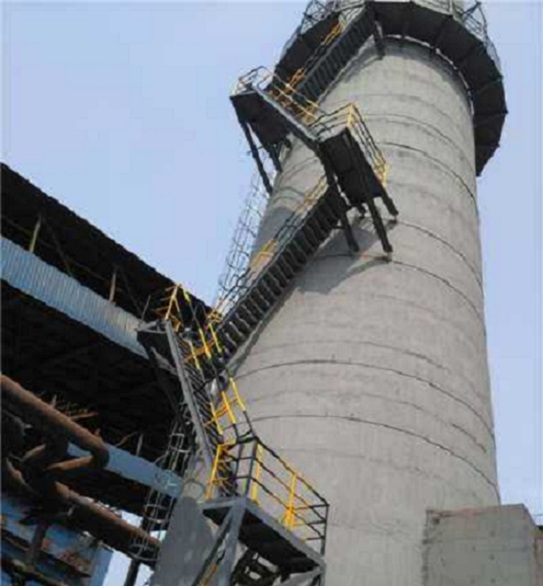

工程名称:烟囱安装50.22mZ型钢折梯
建设单位:河南华能热电有限公司
工程范围:从烟囱正负零处向上交替安装50米“Z”字梯至第一层平台
工程地址:河南华能热电有限公司厂区内
承包方式:包工包料
2.施工措施

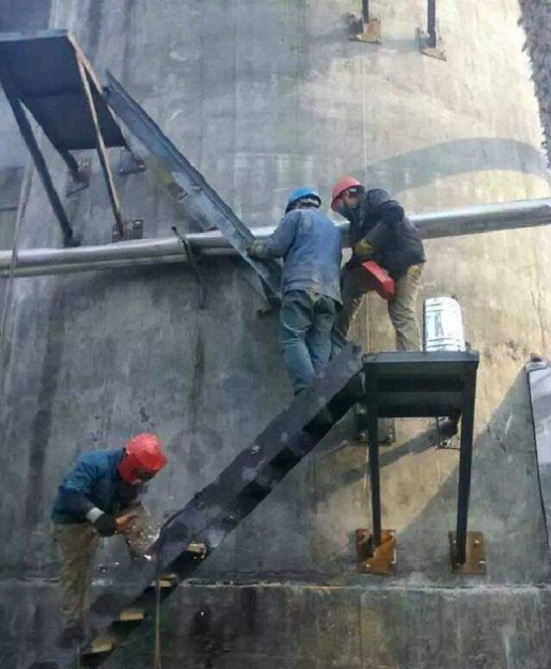

(1)、整座“Z”字梯由十层扶梯、转身平台10座、每层踏步梯24节、栏杆等组成,每个转身平台伸出两根槽钢与烟囱筒壁相连,焊接前在每个法兰上用钻头打孔,并配备4根紧固膨胀螺丝紧固在烟囱外壁上。

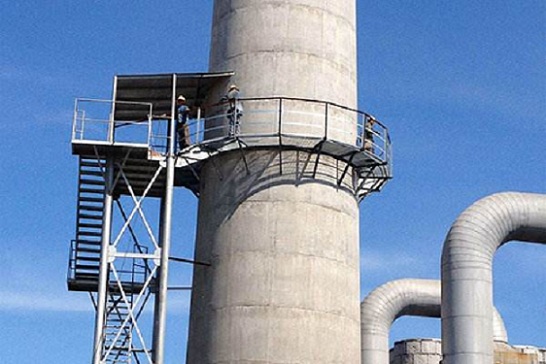

(2)、转身平台安装:将转身平台的托架与支撑在立柱上焊接牢固,接图焊接其它托架及支撑,形成转身平台。

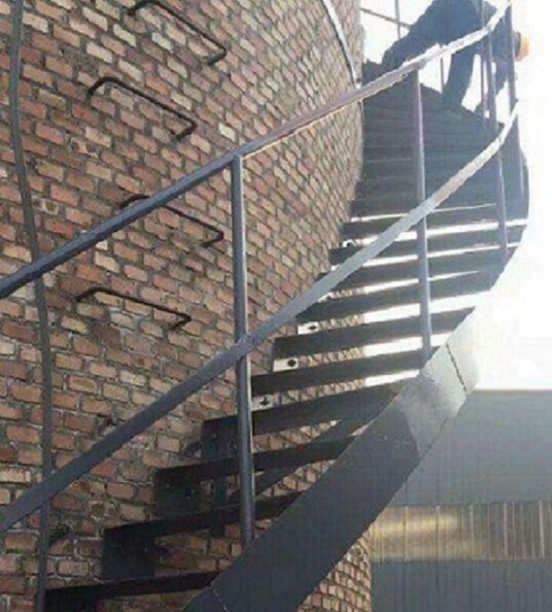

(3)、踏步梯安装:转身平台安装完毕,接图纸设计在上下两个平台之间先进行扶梯两侧主墙板(钢板)进行连接焊接,接着进行踏步板焊接,最后在踏步扶梯外侧焊接栏杆和上边框,这样就形成一整座踏步扶梯。
(4)、平台扶梯整体防腐(二底二面)。
3.烟囱安装转梯施工顺序
基础及预埋件施工——安装立柱——焊接平台——走梯焊接——铺板成型——栏杆焊接安装——扶梯、平台整体防腐(包括烟囱爬梯平台)。
4.烟囱安装转梯技术措施:
(1)、该工程采用不搭脚手架,高空悬吊座式登高板施工操作。作业时用φ25的钢筋做成“S”型钢钩在烟囱下层平台固定位置固定紧,在“S”形钢钩挂上滑轮再用一根φ18m/m的白棕绳穿过滑轮并在一固定位置锚紧,白棕绳的另一端固定一个“U”形铆锁,活动座式登高板固定在“U”形铆锁上,施工人员在活动座式登高板上进行操作。施工操作时,在烟囱下层平台栏杆外侧部位固定一根简易扒杆,扒杆上固定好1T滑轮一只,用φ18mm的白棕绳作垂直运输钢构件。
5.质量保证措施:
(1)、我公司坚持“用户是上帝,质量是生命”的质量方针,认真运作GB/T19002-9002质量管理模式,对不同工程及每一道工序都进行质量监督,使施工过程中的材料、半成品、成品质量都在受控状态下,从而使工程质量从根本上得到有效的保证。
(2)、扶梯钢构件制作
①、所有操作人员必须严格按技质、安全交底内容执行,要求焊接人员必须持证上岗。
②、焊条应具有出厂合格证或材质报告,要求电焊条使用前应用烘干箱进行烘干,使用埋弧焊接选用的焊丝及焊剂必须与所用的母材相配套。
③、此钢构件制作完成后需进行除锈,要求除锈后涂上底漆,油漆采用人工涂刷,要求保证油漆的漆膜厚度满足设计要求。
④、当几种焊缝要施焊时,应先焊收缩变形较大的横缝,而后焊纵向焊缝,或者是先焊对接焊缝而后再焊焊角焊缝。焊接型钢的主焊缝应在组装加劲肋板零件之前焊接。
(3)、扶梯钢构件安装
①、钢结构吊装过程严格执行《GB50205-95钢结构施工及验收规范》及《GB50221-95钢结构工程质量检验评定表标准》。
②、开工前必须对钢构件外形尺寸、焊接质量进行复验合格后方可施工。施工前必须进行技术交底。
③、施工时特殊工种上岗人员必须有劳动局颁发的上岗证书,施工中坚持三检(自检,互检,专业检)制度,严格工序质量检验。
(4)、“Z”字梯、平台、爬梯护网等钢构件防腐
①、整体“Z”字梯钢结构安装验收合格后,应将需涂装部位的焊缝药皮、焊接飞溅物、尘土等杂物清理干净,焊接部位补涂防锈底漆。
②、工程所用的钢材油漆材料进场必须持有《生产许可证》、《产品质量检验证明单》、《产品合格证》,并对产品根据编码密码进行真伪认证。
③、油漆调配严格按油漆涂料《使用指南》和产品使用说明书规定标准指数指配制,配漆、调漆必须由专业人员进行,认真阅读、弄清、弄懂产品说明书,严格配比比例,掌握好调漆浓度。调漆必须使用专用容器、专用工具,调漆量应严格跟踪当日的施工用量,当日调漆当日用完。施工完的油漆表面不得出现针孔、裂纹、脱落、漏涂。涂膜光滑平整,不准有流淌、刮痕、翘皮。
④、涂刷油漆每道间隔时间不少于12小时,经甲方代表同意后方可实施下道油漆工序,油漆表面要求色调一致,涂刷均匀,不得漏涂,无流挂现象。
6.施工安全措施:
(1)、烟囱安装转梯安全防护措施:
①、该工程坚持“安全生产,责任重于泰山”的指导思想,实行“安全第一,预防为主”的方针,建立以项目经理为安全施工总负责;专职安全员专门负责,各施工组兼职安全员,具体负责的安全施工管理系统。
②、所有施工人员,必须认真遵守安全施工有关规程和业主方的各项厂规厂纪,并通过厂方安监部门的培训学习,考核合格后,方可参加施工。
③、所有烟囱安装转梯施工工人员必须持有高空悬吊作业《特殊工种操作证》上岗,严格按照高空作业规范操作施工。
④、建立健全安全施工规章制度,并严格执行施工“安全协议”的各项条例。厂方安监部门对违反施工安全行为和人员有权处理、处罚。
⑤、进行施工前,首先划设好安全施工区域,用围栏或有醒目安全标志的绳索、围设好安全施工区域,设立多块“高空作业”警示牌,未经许可非施工人员,严禁进入施工现场。
⑥、烟囱安装转梯施工人员进入施工现场必须穿好劳动防护用品,戴好安全帽,登高作业必须系好安全带、安全绳,实行双保险。
⑦、该工程施工所需水、电源,必须经甲方指定的专用现场检修水、电源处搭接。
⑧、该工程施工的机具、起吊绳索,必须检验合格后方可进入工地,使用过程中要求定期、不定期的检查,发现有异立即更换。
⑨、起吊钢构件时,提升或下隆要平稳,避免紧急制动或冲击。专人指挥,信号清楚、响亮、明确,严禁违章操作。构件安装后必须检查其质量,确实命案可靠后方可卸扣。每天工作必须达到安全部位,方可收工。
⑩、施工人员操作时使用的小工具应放入工具包中,随人员上、下,操作使用时,一端用绳索固定好。
⑾、严禁高空抛物、掉物,对铁渣块等施工垃圾做到当日完工、当日清理清扫,做到工完料清。
(2)、消防措施
①、贯彻执行“预防为主,消防结合”的工作方针。
②、施工现场各作业面,电缆线、控制柜等应指定防火安全责任人,并配备足够的防火器材。
③、施工中使用的易燃易爆物(油漆涂料等)应严格按有关安全要求进行管理存放。
④、对施工人员进行有关防火、防爆等知识的学习和培训。
⑤、施工区域应严禁吸烟,并设牌警告。
(3)、施工安全用品管理
①、施工使用的安全用品(起吊绳索、座式登高板、安全带等)应建立管理台帐,并进行编号,标识管事。
②、安全用品应定期进行检查、检测经检定不合格品不得使用。
③、材料吊运遇到大风天气,应停止作业。
④、随时接受当地主管安全部门的检查和验收工作。
(4)、施工用电安全管理
①、有专人管理施工用电,负责施工现场用电维护和接电工作。
②、施工用电配电箱应有安全检查部门认可的标准配电箱。
③、直埋式临时用电电缆走向应有标志,明线有保护管和相关措施。
④、办公室、仓库、生活区宿舍,照明用电应明线敷设,严禁乱拉、乱接电线。
⑤、所有电动工具、用电设备应有漏电保护器,电动设备外壳采用接零保护,并做重复接地。
7.施工组织:
本工程由江苏华电高空工程有限公司委派高空作业技术过硬、施工经验丰富的精干人员组成项目部进行实施。
8.环境保护及文施工
(1)、环保目标:
对噪音源进行控制,对固体废弃物进行分类管理,对涂料等液体污染物实行遮蔽,减少污染。
(2)、文明施工的目标
目标:市级安全文工地。
9.施工工期及验收:
(1)、施工工期根据厂方的要求确定工期。
(2)、施工验收工程按规定标准施工,每施工结束一道工序后,先自检,后由甲方验收合格同意后,方可进行下一道工序。工程全部结束由甲乙双方联合组织验收,经甲方验收认可合格后为工程全部竣工。
5.5烟囱安装转梯质量保证体系
6.工程安全保证措施
6.1安全管理制度:
6.1.1项目施工要根据工程特点,施工方法,劳动组织和作业环境等情况,有针对性的编制安全技术措施。
6.1.2实行安全技术交底制度,开工前,技术负责人要将工程情况,施工方法,安全技术措施等情况向施工人员进行详细的交底。
6.1.3施工现场各种坑、沟、孔洞、易燃易爆场所,变压器周围及易倾覆的设备,要指定专人设置围栏、盖板和安全标志,夜间要设置红灯警示。各种防护措施、警示标志未经施工负责人批准,不得移动和随意拆除。施工现场道路、上、下水、电气线路、材料堆放、临时用附属设施等的平面布置,都要符合卫生、防炎要求,做到安全、文明施工。
6.1.4施工现场存放的易燃易爆品的仓库要落实防火措施,备足防火设施和灭火器材,并经常检查保持良好状态。
6.1.5各种机电设备的安全装置和起重设备的限位装置,要齐全有效,要建立定期维修保养制度,并做好机械台班,维修保养记录。
6.1.6施工现场用电必须符合《中华人民共和国建筑部施工现场临时用电安全技术规范》(JGJ46-88)要求,所有电动设备和电报装置的安装、接线、保养、拆除和移动等工作,均由持证电气人员进行,并编写安全作业指导书。
6.1.7抹灰、刷涂等场所,要采取防尘措施。
6.2安全管理方法:
6.2.1工程开工前,施工必须根据工程结构和施工特点以及施工环境、气候等条件编制施工安全措施。建立安全管理体系,牢固树立“安全第一”的思想,杜绝事故的发生。工程施工负责人必须对安全技术全面负责。
6.2.2实施施工人员安全教育制度,培训合格后,方可上岗。所有高空操作人员必须持有《特殊工种高空作业操作证》上岗操作,严格按照高空作业操作规程操作
6.2.3建立完善的安全管理制度,落实安全负责人,施工中必须配备具有安全技术知识、熟悉安全规程的专职安全检查员。
6.2.4制定各道工序的操作规范和安全注意事项。
6.2.5根据施工现场要求,烟囱四周以烟囱半径10m内为危险区,非施工人员严禁入内,危险警戒区设置围栏和醒目的警戒标志。施工区域,由地面安全员实施警卫防范,并制定警卫制度。
6.2.6施工人员进入施工区域,必须带安全帽,登高作业系好安全带,穿好防滑鞋,严禁高空抛物坠物。对甲方在施工区域的设备,根据要求做好防护设施,严禁乱动乱摸甲方的一切设备。
6.3消防措施
6.3.1贯彻执行“预防为主,消防结合”的工作方针。
- 2024-12-20那曲烟囱拆除:专业团队的实力,环保先锋的担当
- 2024-12-13甘南烟囱拆除公司引领环保拆除,全力消除安全隐患
- 2024-12-05资讯:长春烟囱拆除公司:绿色拆除,助力城市更新
- 2024-11-29淮南烟囱拆除公司:技术领先,服务安全环保
- 2024-11-22咸阳烟囱拆除公司:绿色拆除,共筑城市蓝天梦想
- 2024-11-15绥化烟囱拆除公司:专业助力企业,迈向绿色转型
