烟囱检测平台操作平台制作安装防腐施工方案:
一、工程概述:
为了便于监测燃煤锅炉烟气排放情况,公司决定在其120米烟囱高度正负零向上30米处(即H=30m)安装烟气在线检测平台一座及之字梯30米并在平台上方沿筒壁打检测孔洞6个。根据双方观察现场,结合本公司多年来的施工技术及经验现提出如下施工方案。
施工顺序→钢构件加工成型、防腐→安装平台→支架焊接→安装之字梯→栏杆焊接→烟囱外壁刷色环及写字→平台及之字梯整体防腐。
二、平台施工措施:1、平台制作:用70×70×7角钢作托架及支撑,主间距为800mm;平台中间为φ16的圆钢;栏杆竖筋为60×60×6的角钢;上边框采用50×50×5的角钢,框中间用40×4扁铁。平台钢构件制作完成后涂刷防锈底漆一遍。
2、平台安装:根据烟囱外壁的尺寸用φ20×20的膨胀螺丝在安装平台的地方先安装上下三角支撑点(作为平台的固定点),三角支撑占间距为1000mm;然后将托架和支撑组成,构件按等份(800mm)从爬梯两侧开始垂直焊接安装,使之形成一连体平台底座;最后在平台底座外侧焊接栏杆和上边框,并在底座铺上踏步板(由φ16的圆钢焊成),这样就形成一整座平台。

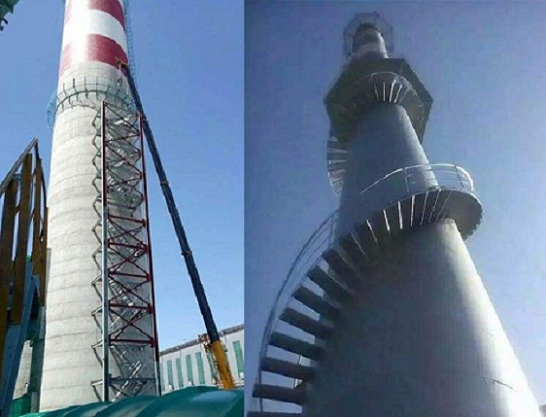

三.烟囱折梯安装施工措施:
1、整座折字梯由六层扶梯、转身平台六座、每层踏步梯22节、栏杆等组成,每个转身平台伸出两根槽钢与烟囱筒壁相连,焊接前在每个法兰上用钻头打孔,并配备4根紧固膨胀螺丝紧固在烟囱外壁上。
2、转身平台安装:将转身平台的托架与支撑在立柱上焊接牢固,焊接其它托架及支撑,形成转身平台。
3、平台扶梯整体防腐:油漆调配严格按油漆涂料《使用指南》和产品使用说明书规定标准指数指配制,配漆、调漆必须由专业人员进行,认真阅读、弄清、弄懂产品说明书,严格配比比例,掌握好调漆浓度。调漆必须使用专用容器、专用工具,调漆量应严格跟踪当日的施工用量,当日调漆当日用完。施工完的油漆表面不得出现针孔、裂纹、脱落、漏涂。涂膜光滑平整,不准有流淌、刮痕、翘皮。涂刷油漆每道间隔时间不少于12小时,经甲方代表同意后方可实施下道油漆工序,油漆表面要求色调一致,涂刷均匀,不得漏涂,无流挂现象。

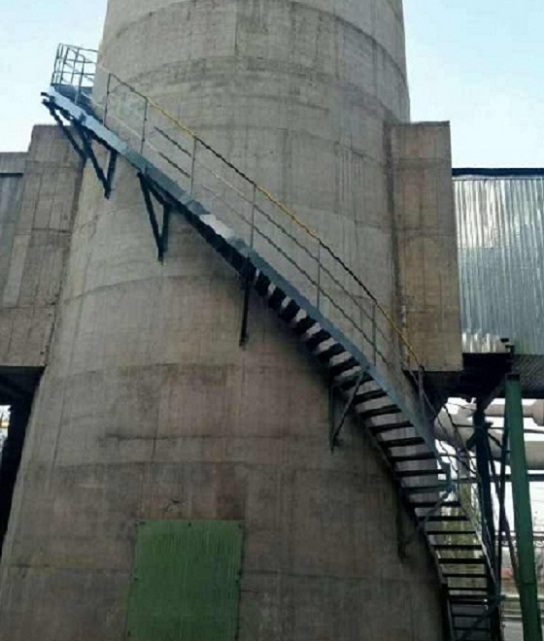

4、踏步梯安装:转身平台安装完毕,接设计在上下两个平台之间先进行扶梯两侧主墙板(钢板)进行连接焊接,接着进行踏步板焊接,最后在踏步扶梯外侧焊接栏杆和上边框,这样就形成一整座踏步扶梯。
- 2024-12-20那曲烟囱拆除:专业团队的实力,环保先锋的担当
- 2024-12-13甘南烟囱拆除公司引领环保拆除,全力消除安全隐患
- 2024-12-05资讯:长春烟囱拆除公司:绿色拆除,助力城市更新
- 2024-11-29淮南烟囱拆除公司:技术领先,服务安全环保
- 2024-11-22咸阳烟囱拆除公司:绿色拆除,共筑城市蓝天梦想
- 2024-11-15绥化烟囱拆除公司:专业助力企业,迈向绿色转型
