烟囱安装爬梯施工步骤及防腐要求

发布日期:2020-08-19    人气:844    栏目:新闻中心

烟囱安装爬梯施工步骤及防腐要求

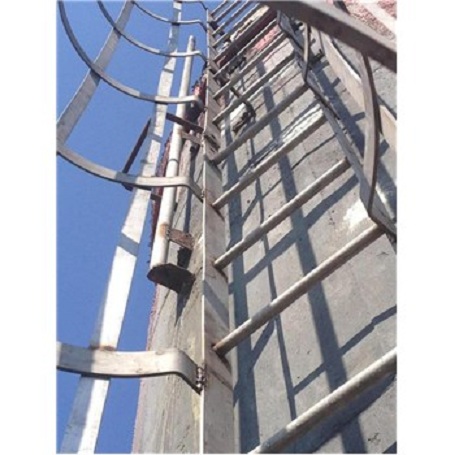

烟囱爬梯护栏网由于长期暴露在外,时间长了腐蚀严重,需要重新更换,更换施工完成之后对其表面做防腐处理,粉刷油漆。旧的平台已经腐蚀破损,作为安全装置,已经失去其价值,必须更换新的护栏网。最后就是更换的全新护栏网效果。烟囱护栏安装之后,必须对其进行必要的防腐措施。刷油漆防腐不仅可以保护其减缓腐蚀的速度,而且可以通过定期检修防腐使其工作年限大大延长。除此之外,还可以美化烟囱。烟囱护栏网在刷漆之后,表面呈现亮银色,很是漂亮,起到了美化烟囱的作用。彰显企业实力。

烟囱安装爬梯施工步骤:

1、主要施工工艺:具体采用无脚手架,高空悬挂作业进行烟囱安装爬梯施工。

2、施工工序:准备测量→楼梯焊接制作→防锈处理→支撑柱安装→拉杆安装→踏步板安装→安装栏杆→竣工。烟囱安装爬梯施工措施:

一)、施工安全及技术措施:

1、首先施工人员登高测量具体施工尺寸,攀爬时需要谨慎,同时要检查烟囱原有爬梯及平台安全性能及牢固性,预防烟囱安装爬梯平台有结构不牢固、脱焊、腐蚀等安全隐患。

2、所有折梯平台钢构件的制作,均在地面焊接制作完成。地面制作完毕后,均涂刷一遍防锈底漆;一遍面漆。

3、高空悬挂作业方法:在烟囱最顶部平台牢固的地方固定高空作业工作绳,再沿烟囱立面下放工作绳索(ф18)和保险绳索,用座式登高板沿烟囱墙壁下滑施工。悬挂作业施工时作业人员必须系双保险,一根保险绳(工作绳)系在烟囱平台,一根保险绳系在爬梯上(或预埋件),爬梯(或平台)上必须派专人看护保险绳。

4、吊板构成:

1)、吊绳(高空作业绳,学名锦纶绳,直径18毫米)。

2)、副绳(安全保护绳):学名锦纶绳,直径16毫米)

3)、吊板(水曲柳木制成)

4)、U型蟹扣(钢制)

5)、安全带 以上5种组装成一个坐式高空吊板作业施工。

 二)、烟囱爬梯安装:

1、采用高空悬挂作业的方法,将四根梁柱(10*),按照现场测量尺寸固定竖列后,同时焊接好拉撑(8*),再连接两侧钢板,逐个焊接楼梯踏板(0.5厘米厚花纹板),由下至上、依次作业、循序渐进至烟囱30米部位。

2、折梯栏杆安装是依次从下至上,焊接安装在平台板上。

3、烟囱安装爬梯在焊接施工时必须焊接牢固,不得漏焊。爬梯安装时要注意保持美观、横竖成线。三)、竣工:待所有施工工序完工后及时组织施工人员安全有序撤离施工现场,以便甲方安排相关生产与工作,真正做到工完场地清。

烟囱安装爬梯施工步骤

1、主要施工工艺:具体采用无脚手架,高空悬挂作业进行烟囱安装爬梯施工。

2、施工工序:准备测量→楼梯焊接制作→防锈处理→支撑柱安装→拉杆安装→踏步板安装→安装栏杆→竣工。

烟囱安装爬梯施工措施

一)、施工安全及技术措施:

1、首先施工人员登高测量具体施工尺寸,攀爬时需要谨慎,同时要检查烟囱原有爬梯及平台安全性能及牢固性,预防烟囱安装爬梯平台有结构不牢固、脱焊、腐蚀等安全隐患。

2、所有折梯平台钢构件的制作,均在地面焊接制作完成。地面制作完毕后,均涂刷一遍防锈底漆;一遍面漆。

3、高空悬挂作业方法:在烟囱最顶部平台牢固的地方固定高空作业工作绳,再沿烟囱立面下放工作绳索(ф18)和保险绳索,用座式登高板沿烟囱墙壁下滑施工。悬挂作业施工时作业人员必须系双保险,一根保险绳(工作绳)系在烟囱平台,一根保险绳系在爬梯上(或预埋件),爬梯(或平台)上必须派专人看护保险绳。

4、吊板构成:

1)、吊绳(高空作业绳,学名锦纶绳,直径18毫米)

2)、副绳(安全保护绳):学名锦纶绳,直径16毫米)

3)、吊板(水曲柳木制成)

4)、U型蟹扣(钢制)

5)、安全带 以上5种组装成一个坐式高空吊板作业施工。

 二)、烟囱爬梯安装:

1、采用高空悬挂作业的方法,将四根梁柱(10*),按照现场测量尺寸固定竖列后,同时焊接好拉撑(8*),再连接两侧钢板,再逐个焊接楼梯踏板(0.5厘米厚花纹板),由下至上、依次作业、循序渐进至烟囱30米部位。

2、折梯栏杆安装是依次从下至上,焊接安装在平台板上。

3、烟囱安装爬梯在焊接施工时必须焊接牢固,不得漏焊。爬梯安装时要注意保持美观、横竖成线。

三)、竣工:待所有施工工序完工后及时组织施工人员安全有序撤离施工现场,以便甲方安排相关生产与工作,真正做到工完场地清。烟囱安装爬梯施工进度计划

1、根据此工程的实际情况制定目标,分段分工进行实施,把握施工进度和施工程序,科学安排;合理组织,在保证工程质量的前提下,提高工程的作业力度。

2、按照工程具体章程规范循序进行施工,在制度施工计划的进度上要抓好主要关键工序,将进度和计划层层落实,并具体到每个施工人员,使之拆之不扣,保质保量地完成,确保工程进展顺利和确保整体工程计划安全如期在23个晴天结束。


【相关产品】
烟囱拆除公司:精湛技艺,确保安全

烟囱拆除公司:精湛技艺,确保安全
烟囱拆除公司:专业团队,技术与经验的双重保障

烟囱拆除公司:专业团队,技术与经验的双重保障
烟囱拆除公司:展现绿色拆除之道,责任与专业并重

烟囱拆除公司:展现绿色拆除之道,责任与专业并重
烟囱拆除公司:安全为先,效率为翼,加速转型升级

烟囱拆除公司:安全为先,效率为翼,加速转型升级
烟囱拆除公司:专业与安全并重的卓越之道

烟囱拆除公司:专业与安全并重的卓越之道

Copyright © 2020-2022 江苏华电高空工程有限公司 All Right Reserved. 备案号:苏ICP备17044625号-25
