烟囱安装旋转梯按规范要求施工工艺--临河
发布日期:2020-07-23 人气:910 栏目:新闻中心
烟囱安装旋转梯按规范要求施工工艺-临河
一、工程概述:
为了便于监测燃煤锅炉烟气排放情况,贵公司决定在其120m烟囱高度的25米处向下(即H=25m)安装烟气在线检测平台上下用:旋转梯25m;并将烟囱爬梯平台护网除锈防腐。根据双方观察现场,结合本公司多年来的施工技术及经验现提出如下施工方案。
施工顺序→钢构件加工成型、防腐(底漆一道)→安装平台→支架焊接→安装之字梯→栏杆焊接→烟囱爬梯护网除锈、防腐→平台旋转梯整体防腐。
二、烟囱旋转梯安装施工措施:
1、墙板制作:用25×40×8钢板作托架及支撑,主间距为300mm;踏板间距为800mm;栏杆立柱为100×40×5的钢管;上边框采用100×40×5的钢管,框中间用40×4扁铁。平台钢构件制作完成后涂刷防锈底漆二遍。

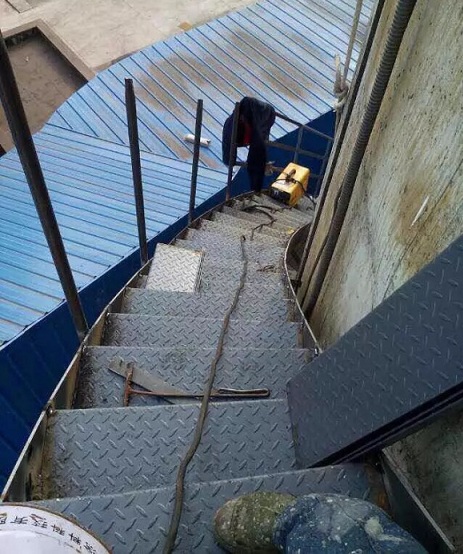

2、安装:根据烟囱外壁的尺寸用φ20×20的膨胀螺丝在安装平台的地方先安装墙板支撑点(作为旋转梯的固定点),间距为300mm;然后将踏板焊接组成,再焊接立柱,扶手,护栏安装,使旋转梯形成一连体座;这样就形成一整座旋转梯。
三、烟囱爬梯护网平台防腐:
1、烟囱爬梯、平台护网防腐:首先,对其进行认真清扫除锈,扫尽表面积尘;其次,对已翘皮、脱落部分用铲刀等专用工具铲除干净,然后用滚筒人工涂刷防腐漆3遍。
四、技术措施:
1、该工程采用不搭脚手架,高空悬吊座式登高板施工操作。作业时用φ25的钢筋做成“S”型钢钩在烟囱下层平台固定位置固定紧,在“S”形钢钩挂上滑轮再用一根φ18m/m的白棕绳穿过滑轮并在一固定位置锚紧,白棕绳的另一端固定一个“U”形铆锁,活动座式登高板固定在“U”形铆锁上,烟囱安装旋转梯施工人员在活动座式登高板上进行操作。施工操作时,在烟囱下层平台栏杆外侧部位固定一根简易扒杆,扒杆上固定好1T滑轮一只,用φ18mm的白棕绳作垂直运输钢构件。
五、质量保证措施:
1、我公司坚持“用户是上帝,质量是生命”的质量方针,认真运作GB/T19002-9002质量管理模式,对不同工程及每一道工序都进行质量监督,使施工过程中的材料、半成品、成品质量都在受控状态下,从而使工程质量从根本上得到有效的保证。
2、所有操作人员必须严格按技质、安全交底内容执行,要求焊接人员必须持证上岗。
3、焊条应具有出厂合格证或材质报告,要求电焊条使用前应用烘干箱进行烘干,使用埋弧焊接选用的焊丝及焊剂必须与所用的母材相配套。
4、此钢构件制作完成后需进行除锈,要求除锈后涂上底漆,油漆采用人工涂刷,要求保证油漆的漆膜厚度满足设计要求。
5、当几种焊缝要施焊时,应先焊收缩变形较大的横缝,而后焊纵向焊缝,或者是先焊对接焊缝而后再焊焊角焊缝。焊接型钢的主焊缝应在组装加劲肋板零件之前焊接。
6、钢结构吊装过程严格执行《GB50205-95钢结构施工及验收规范》及《GB50221-95钢结构工程质量检验评定表标准》。
7、开工前必须对钢构件外形尺寸、焊接质量进行复验合格后方可施工。烟囱安装旋转梯施工前必须进行技术交底。
8、施工时特殊工种上岗人员必须有劳动局颁发的上岗证书,施工中坚持三检(自检,互检,专业检)制度,严格工序质量检验。
9、整体“Z”字梯钢结构安装验收合格后,应将需涂装部位的焊缝药皮、焊接飞溅物、尘土等杂物清理干净,焊接部位补涂防锈底漆。
10、工程所用的钢材油漆材料进场必须持有《生产许可证》、《产品质量检验证明单》、《产品合格证》,并对产品根据编码密码进行真伪认证。
11、整体平台钢结构安装验收合格后,应将需涂装部位的焊缝药皮、焊接飞溅物、尘土等杂物清理干净,焊接部位补涂防锈底漆。
12、工程所用的油漆材料进场必须持有《生产许可证》、《产品质量检验证明单》、《产品合格证》,并对产品根据编码密码进行真伪认证。
13、油漆调配严格按油漆涂料《使用指南》和产品使用说明书规定标准指数配制,配漆、调漆必须由专业人员进行,认真阅读、弄清、弄懂产品说明书,严格配比比例,掌握好调漆浓度。调漆必须使用专用容器、专用工具,调漆量应严格跟踪当日的施工用量,当日调漆当日用完。施工完的油漆表面不得出现针孔、裂纹、脱落、漏涂。涂膜光滑平整,不准有流淌、刮痕、桔皮。
14、涂刷油漆每道间隔时间不少于12小时,经甲方代表同意后方可实施下道油漆工序,油漆表面要求色调一致,涂刷均匀,不得漏涂,无流挂现象。
六、安全防护措施:
1、该工程坚持“安全生产,责任重于泰山”的指导思想,实行“安全第1,预防为主”的方针,建立以项目经理为安全施工总负责;专职安全员专门负责,各施工组安全员,具体负责的安全施工管理系统。
2、所有烟囱安装旋转梯施工人员,必须认真遵守安全施工有关规程和业主方的各项厂规厂纪,并通过厂方安监部门的培训学习,考核合格后,方可参加施工。
3、所有施工人员,必须持有高空悬吊作业《特殊工种操作证》上岗,严格按照高空作业规范操作施工。
4、建立健全安全施工规章制度,并严格执行施工“安全协议”的各项条例。厂方安监部门对违反施工安全行为和人员有权处理、处罚。
5、进行施工前,首先划设好安全施工区域,用围栏或有醒目安全标志的绳索、围设好安全施工区域,设立多块“高空作业”警示牌,未经许可非施工人员,严禁进入施工现场。
6、施工人员进入施工现场必须穿好劳动防护用品,戴好安全帽,登高作业必须系好安全带、安全绳,实行双保险。
7该工程施工所需水、电源,必须经甲方指定的专用现场检修水、电源处搭接。
8该工程施工的机具、起吊绳索,必须检验合格后方可进入工地,使用过程中要求定期、不定期的检查,发现有异立即更换。
9、起吊钢构件时,提升或下降要平稳,避免紧急制动或冲击。专人指挥,信号清楚、响亮、明确,严禁违章操作。构件安装后必须检查其质量,确实安全可靠后方可卸扣。每天工作必须达到安全部位,方可收工。
10、施工人员操作时使用的小工具应放入工具包中,随人员上、下,操作使用时,一端用绳索固定好。
11、严禁高空抛物、掉物,对铁渣块等施工垃圾做到当日完工、当日清理清扫,做到工完料清。
七、消防措施
1、贯彻执行“预防为主,消防结合”的工作方针。
2、施工现场各作业面,电缆线、控制柜等应指定防火安全责任人,配备足够的防火器材。
3、施工中使用的易燃易爆物(油漆涂料等)应严格按有关安全要求进行管理存放。
4、对施工人员进行有关防火、防爆等知识的学习和培训。
5、施工区域应严禁吸烟,并设牌警告。
八、施工安全用品管理
1、施工使用的安全用品(起吊绳索、座式登高板、安全带等)应建立管理台帐,并进行编号,标识管事。
2、安全用品应定期进行检查、检测经检定不合格品不得使用。
3、材料吊运遇到大风天气,应停止作业。
4、随时接受当地主管安全部门的检查和验收工作。
九、施工用电安全管理
1、有专人管理施工用电,负责烟囱安装旋转梯施工现场用电维护和接电工作。
2、施工用电配电箱应有安全检查部门认可的标准配电箱。
3、直埋式临时用电电缆走向应有标志,明线有保护管和相关措施。
4、办公室、仓库、生活区宿舍,照明用电应明线敷设,严禁乱拉、乱接电线。
5、所有电动工具、用电设备应有漏电保护器,电动设备外壳采用接零保护,并做重复接地。
十、施工组织:
本工程由江苏三里港高空建筑防腐有限公司委派高空作业技术过硬、施工经验丰富的精干人员组成项目部进行实施。设项目经理一名,全面负责整个工程中的一切安全、技术、质量等所有施工工作。设安全总负责人一名,负责整个工程施工安全,设专职安全员二名,一名负责高空施工安全,另一名负责地面施工安全和监护。
十三、环境保护及文明施工
1、环保目标:对噪音源进行控制,对固体废弃物进行分类管理,对涂料等液体污染物实行遮蔽,减少污染。
2、文明施工的目标。
目标:市级安全文明工地。
十一、施工工期及验收:
1、施工工期 根据厂方的要求确定工期。
2、施工验收 工程按规定标准施工,每施工结束一道工序后,先自检,后由甲方验收合格同意后,方可进行下一道工序。工程全部结束由甲乙双方联合组织验收,经甲方验收认可合格后为工程全部竣工。
