Warning: file_get_contents(http://whois.pconline.com.cn/ipJson.jsp?ip=54.160.245.243&json=true): failed to open stream: HTTP request failed! HTTP/1.1 503 Service Temporarily Unavailable in F:\web\www.gkwxgs.com\index.php on line 88
 烟囱粉刷美化—提高环境质量[技术/资讯]-江苏华电高空工程有限公司

您好,欢迎访问江苏华电高空工程有限公司官网!咨询热线电话:15905100158

咨询热线电话:

15905100158

您所在的位置:首页>>工程业绩 >> 正文浏览
正文详情

烟囱粉刷美化—提高环境质量[技术/资讯]

发布日期:2023-02-10    人气:11528    栏目:工程业绩

烟囱粉刷美化—提高环境质量[技术/资讯]

烟囱粉刷美化—提高环境质量[技术/资讯]

烟囱粉刷美化是一项保护烟囱避免外部环境对其风化活动的重要措施和美化整体环境的良好举措!众所周知物体长年累月的暴露在自然条件和环境污染之下,总是或多或少的出现表面的风化和腐蚀,对整体结构产生巨大安全隐患。如果对它进行定期的外表美化处理,就会保护其免受来自大气环境的损害,从而起到物体的美观和保护其使用年限的作用......

烟囱粉刷美化技术措施:

工程概况

某公司有一座50米烟囱经过多年的使用,因燃煤含硫高,烟气腐蚀性大,现烟囱有多外严重渗漏,对烟囱安全运行造成影响。现要求我公司对其内部进行防腐维修处理。

受损情况:

该烟囱是按照《48/1.0-0.35-248砖烟囱》标准图集中的规范要求建造的,有关数据如下:

烟囱粉刷美化墙体的各段厚度分别为:

1、±0向上至标高10m处的10m墙体设有隔热层及240内衬,主墙体为490,总厚度0.78m;

2、标高10m向上至标高30m处的20m墙体设有隔热层及内衬,主墙体厚度0.37m;

3、标高30m向上至标高48m处的20m墙体设有隔热层及内衬,主墙体厚度0.24m;

烟囱粉刷美化技术措施

1 基面处理

1.1 用高压水枪(压力为恒定的48Mpa)对烟囱内壁的灰尘及其残余物进行清除。

1.2 冲洗用水调制成碱性,以便中和烟囱内壁的酸性。

1.3 冲洗完毕后,检查烟囱内壁砖的腐蚀状况。

1.4 用铁錾、钢钎、铁锤等工具将表面疏松、剥落蜂窝、腐蚀等劣化基面凿除干净,直至露出坚固、密实的基面(结构层)。

1.5 ±0.00向上至标高10m处的240mm的内衬如是耐火砖应用角向磨光机将表面附着物打磨干净.

1.6 再用高压水枪用清水将表面灰尘、浮浆、油垢、霉点、盐类折出物冲洗干净。

2 烟囱补强

2.1 内表面部分深度比较大的孔洞应用钢錾将疏松、腐蚀层剔除,再用环氧胶泥修补充塞补强,配方如下

2.2 基面裂缝处应用水泥、108胶、水制成稀浆进行灌浆,以增加恢复墙体的刚度、强度及整体性。

2.2.1灌浆的浆液材料及其配比

2.2.2灌浆设备采用的压泵进行施工,以便高空作业携带方便,泵的工作压力应大于0.2Mpa

2.2.3灌浆前应用水泥砂浆抹严墙面漏浆的孔洞与缝隙.

2.2.4灌浆的嘴子位置和间距应布置准确,在裂缝两端、水平缝、立缝交接处和裂缝弯处应设置嘴子,嘴子的距离当缝宽1mm以下为300mm左右,缝宽以5mm时为480mm左右,缝宽5-15mm时为800mm左右。

2.2.5灌浆顺序应由下而上或自一端至另端循序渐进,灌浆压力应视裂缝粗细而定,通常为0.15-0.2Mpa。

2.2.6当裂缝长度较短,宽度较细可将表面剔深48mm,左右宽3-5mm左右用环氧胶泥填平压实.

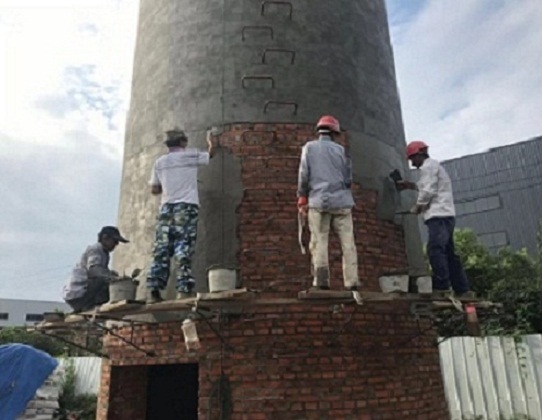

3 烟囱基面粉刷

3.1 用水泥介面处理剂将烟囱内壁抹面平整.

3.2 用9×25mm的钢板网外抹水泥砂浆予以加固,用混凝土楔子或膨胀螺栓固定于墙体上,楔子或螺栓间距480mm左右,应呈梅花状布置。

3.3 如用水泥混凝土楔子规格为30mm×40mm楔块内钢丝与钢板网连接。

3.4 施工前烟囱内壁墙体应冲洗干净,抹水泥砂浆前应将砌体洇湿,抹水泥砂浆应养护至少7天。

3.5 粉刷时应逐层压实,粉刷应均匀平整,并注意保持表面光洁,粉刷厚度第一遍为14mm,第二遍为6mm。

3.6 粉刷严禁拍打灰面,防止出现泛浆,形成灰皮现象。

3.7 水泥砂浆材料石砂应选择中砂,含泥量不应超过5%,宜采用机械搅拌,用水应符合配比要求,其配合比参见下表3.8 粉刷时应保持粉刷层整体厚度,均匀度、表面平整度和密实度。

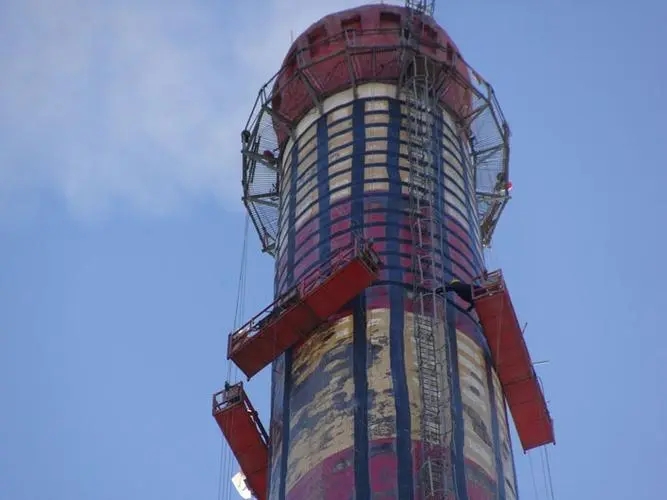

烟囱粉刷美化施工方法

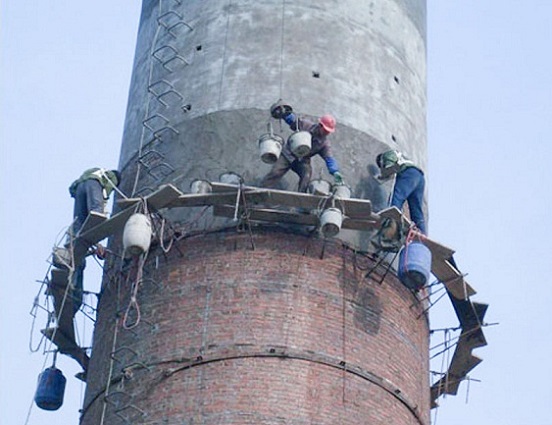

1、本工程采用无脚手架悬挂作业方法进行施工。

2、烟囱内部采用吊蓝进行施工,吊蓝的大小尺寸根据烟囱出口内径制作。

3、在烟囱顶口安装三角支架,三角支架用Φ8的钢管制成,支体支撑在烟囱顶口,支点与横在顶口槽钢连接。

4、槽钢的中间悬挂滑轮,以便提升物料,提升物料的悬挂点与提升吊篮的悬挂点分开。

5、顶部二根槽钢,一根槽钢作提升物料的悬挂点,别一根作提升吊篮的悬挂点。

6、烟囱外部作业采用座式登高板进行施工。

7、系在爬梯一侧的保险绳应有专人看管,并负责向下移动,严禁不带保险绳直接进行操作施工。

8、座式登高板和操作绳的连接应牢固,登高作业前应有专人检查。

烟囱粉刷美化保证质量措施

1、施工前组织所有施工人员学习和讨论施工方案,详细向施工人员说明施工内容、质量要求和注意事项,原材料进场必须进行二次检验,并且有产品合格证、质量证明书和检测报告。

2、分部分项工程必须有验收记录和交班记录。

3、前道工序施工结束后,必须经建设单位验收合格后再进行下道工序的施工,发现问题及时报项目部,项目部报建设单位后,制定整改方案。

4、严格按照产品说明书及产品技术要求进行施工。

5、接受甲方监督,乙方质检员应全过程的跟踪监督施工。

6、以优质工程为目标,实行奖罚制度,并把每道工序,每个环节落实到各个班级和个人。

7、严格按照《烟囱工程施工及验收规范》GBJ78-86、《建筑防腐蚀工程施工及验收规范》GB48212-2002、《钢结构防腐蚀施工及验收规范》进行施工。

7.1 烟囱内壁灰尘及附着物必须用高压水枪冲洗干净,为了提高砂浆的附着力,在砂浆拌入108建筑胶。

7.2 外缝隙应填实堵牢,粉刷层应用铁板压实,并保持表面的光洁。

7.3 内部防腐层,应待混凝土表面干燥,20mm深度含水率不在感动6%,并将表面的浮灰、油污、灰浆等清除干净方可进行,其内部涂层不应小于148um。

7.4 钢结构表面涂层户外厚度一般不低于148um,除锈标准应达到St3级。

7.5 内外涂层应涂刷均匀、美观,做不漏涂、不误涂、不挂流、无气泡、无针孔、无明显皱折等现象。

8 建立项目负责人为第一责任人的质量领导小组,树立“质量第一,安全第一”的思想意识,强化全员的质量观,争创优质工程。

相关标签:
【烟囱粉刷美化—提高环境质量[技术/资讯]相关产品】
烟囱拆除新选择:专业与安全环保并存

烟囱拆除新选择:专业与安全环保并存
拆除烟囱:我们在行动,专业公司的责任与担当

拆除烟囱:我们在行动,专业公司的责任与担当
烟囱拆除新选择:专业公司,让拆除工作更轻松

烟囱拆除新选择:专业公司,让拆除工作更轻松
烟囱拆除公司:环保先行,为蓝天白云贡献力量

烟囱拆除公司:环保先行,为蓝天白云贡献力量
烟囱拆除不再难:专业公司助您实现安全环保拆除

烟囱拆除不再难:专业公司助您实现安全环保拆除

Copyright © 2020-2022 江苏华电高空工程有限公司 All Right Reserved. 备案号:苏ICP备17044625号-25
